CONSTRUÇÃO DE DATA CENTERS EM CURTO PRAZO: é possível sem perder a qualidade?



A transformação digital acelerada e a crescente demanda por processamento de dados impõem desafios significativos às empresas.

A necessidade de infraestruturas de TI robustas, seguras e escaláveis nunca foi tão premente.

Nesse contexto, a construção de Data Centers em prazos reduzidos tornou-se uma exigência estratégica.

Mas é possível atender a essa demanda sem comprometer a qualidade?

Na Zeittec, sabemos que sim.

Combinando tecnologias modernas, métodos construtivos inovadores e uma equipe de engenharia altamente especializada, demonstramos que é viável entregar Data Centers de alta performance com agilidade, mantendo os mais elevados padrões de qualidade.

Vamos mostrar como a seguir!





O desafio dos prazos na construção de Data Centers: por que a agilidade é importante?



Tradicionalmente, a construção de um Data Center corporativo de pequeno porte, com até 100m² de sala técnica e utilizando métodos convencionais de alvenaria, pode levar de 6 a 12 meses para ser concluída.

Esse prazo estendido pode representar um obstáculo significativo para empresas que precisam expandir rapidamente sua capacidade de processamento ou atender a demandas emergentes do mercado.

Além disso, projetos longos estão sujeitos a riscos como alterações nos requisitos de negócios, obsolescência tecnológica e variações nos custos de materiais e mão de obra.

Portanto, reduzir o tempo de construção sem sacrificar a qualidade tornou-se uma prioridade para muitas organizações.



Alguns dos fatores que influenciam os prazos



Independentemente do método construtivo adotado, diversos fatores podem influenciar diretamente os prazos de execução de um Data Center.

Compreender esses elementos é essencial tanto para o planejamento realista quanto para a definição de estratégias que otimizem o cronograma da obra.

Entre os principais pontos que impactam os prazos, alguns dos mais relevantes são:

  • Nível de customização da infraestrutura (quantidade de redundância elétrica e de refrigeração, certificações tier, etc.).
  • Condições do local de instalação, como restrições urbanas ou ambientais, ou mesmo do espaço físico disponível para a implantação do Data Center, que pode ser, por exemplo, em um andar elevado de um edifício comercial.
  • Nível de integração de sistemas desde o projeto, o que, se bem planejado, evita retrabalhos e acelera testes e comissionamento.
  • Experiência da equipe executora, que pode fazer uma enorme diferença na gestão do tempo.





Soluções que favorecem a execução rápida de Data Centers



A adoção de tecnologias e métodos construtivos modernos é fundamental para acelerar a construção de Data Centers.

Selecionamos algumas das abordagens que têm se mostrado eficazes na rotina de atendimento aos clientes da Zeittec. Confira!





1.Data Centers Modulares



Os Data Centers Modulares são construídos a partir de módulos pré-fabricados que já saem testados do fabricante e integram sistemas de energia, refrigeração, segurança e TI.

Essa abordagem permite uma montagem mais rápida e eficiente no local de instalação.

Dependendo da configuração, um Data Center Modular pode ser implementado em 30 a 120 dias, significativamente menos que nos métodos tradicionais.

A redução de custos é outra vantagem da construção modular, que pode resultar em uma economia de até 30% em comparação com os métodos convencionais, devido à padronização e à eficiência na montagem.

Além disso, Data Centers Modulares entregam ótima flexibilidade e escalabilidade.

Os módulos de energia, refrigeração e processamento podem ser adicionados conforme a necessidade, permitindo que o Data Center cresça junto com a demanda da empresa.



Prazos da construção de um Data Center modular



  • Ganho de tempo: de 30% a 50% em relação ao modelo tradicional.
  • Obra civil necessária: fundação nivelada, pontos de energia e conexão à rede.
  • Aplicações: ambientes corporativos com expansão rápida ou projetos em locais remotos.

Saiba mais sobre essa solução clicando na imagem abaixo!



Conheça as VANTAGENS DO DATA CENTER MODULAR e saiba por que ele é tendência mundial!







2. Construção com steel frame



Em Data Centers com sistema construtivo em alvenaria, o uso de estruturas em steel frame (aço leve) oferece diversas vantagens que aceleram o tempo de construção com ótima qualidade. Entre elas:

Rapidez na montagem: As estruturas são pré-fabricadas e montadas no local, reduzindo o tempo de construção.

Precisão e qualidade: A fabricação em ambiente controlado garante maior precisão nas dimensões e melhor qualidade dos componentes.

Sustentabilidade: O steel frame é uma opção mais sustentável, gerando menos resíduos e permitindo melhor isolamento térmico e acústico.



Prazos da construção com steel frame



  • Ganho de tempo: até 40% em comparação com alvenaria tradicional.
  • Obra civil necessária: fundações específicas e estruturas para fixação metálica.
  • Aplicações: prédios próprios, anexos técnicos ou Data Centers híbridos.

→ Saiba mais: ALVENARIA STEEL FRAME para DATA CENTER: como ela pode simplificar a construção do seu site corporativo?





3. Contêineres e soluções smart



Essas soluções compactas e plug-and-play são ideais para empresas que precisam ativar rapidamente uma infraestrutura de TI.

Os containers de Data Center são projetados com climatização, distribuição elétrica, proteção física e até segurança embarcada. Apesar de compactos, podem conter os mesmos requisitos de segurança e processamento de um Data Center tradicional, como o de alvenaria.

Já os racks inteligentes concentram toda a lógica de um Data Center em um único gabinete, pronto para uso. São microdatacenters que podem ser utilizados em estratégias de edge computing, para processamento local em redes multisites ou empresas com cargas menores.

Conheça essa solução no vídeo a seguir!





Prazos na construção de soluções compactas



  • Ganho de tempo: implantação em dias ou poucas semanas.
  • Obra civil necessária: piso nivelado e resistente, acesso logístico, ponto de energia e cabeamento de rede. Em muitos casos, nenhuma intervenção estrutural adicional é exigida.
  • Aplicações: edge computing, filiais, áreas industriais, backups de missão crítica ou ambientes com pouco espaço físico.





4. Projeto com integração de sistemas e pré-testes



Independentemente do método construtivo, um projeto eficiente faz toda a diferença no prazo de entrega.

A integração dos sistemas de energia, refrigeração, segurança e TI desde a fase de planejamento, com testes realizados antes da instalação, garante que todos os componentes funcionem harmoniosamente.

A compatibilidade entre os componentes é garantida. Isso reduz significativamente os retrabalhos em campo e acelera a fase de comissionamento.

Consequentemente, diminui retrabalhos e reduz o tempo de construção do Data Center.



Como um projeto integrado acelera a obra



Imagine dois projetos de Data Centers corporativos com cerca de 100 m² de sala técnica, especificações semelhantes de energia redundante, climatização de precisão e controle de acesso e compare as situações.



Projeto tradicional sem integração antecipada

Cada sistema (energia, climatização, segurança, rede) é desenvolvido separadamente pelos projetistas. A compatibilidade entre os sistemas é verificada realmente durante a execução da obra.
Alguns problemas recorrentes são interferência entre dutos e cabos, ajustes de última hora em quadros elétricos, reconfiguração de sensores.
As consequências costumam ser retrabalhos, atrasos de semanas e aumento nos custos finais.



Projeto integrado

Desde o início, todas as disciplinas são compatibilizadas por meio de ação conjunta entre as equipes ou de  ferramentas como o BIM.

Os sistemas são projetados de forma colaborativa e testados em bancada ou fábrica antes da instalação.

Isso permite, por exemplo, que painéis elétricos já sejam conectados ao sistema de automação, que UPSs sejam testadas com carga simulada e que a lógica de controle seja validada previamente.
O resultado é uma obra finalizada com semanas a meses de antecedência, comissionamento eficiente e menor margem de erro.

Esse nível de desempenho só é possível com um projeto eficiente e uma equipe experiente, como a da Zeittec, que alia tecnologia, gestão integrada e conhecimento técnico para entregar resultados concretos.





Comparativo de prazos médios para a construção de Data Centers corporativos de pequeno a médio porte

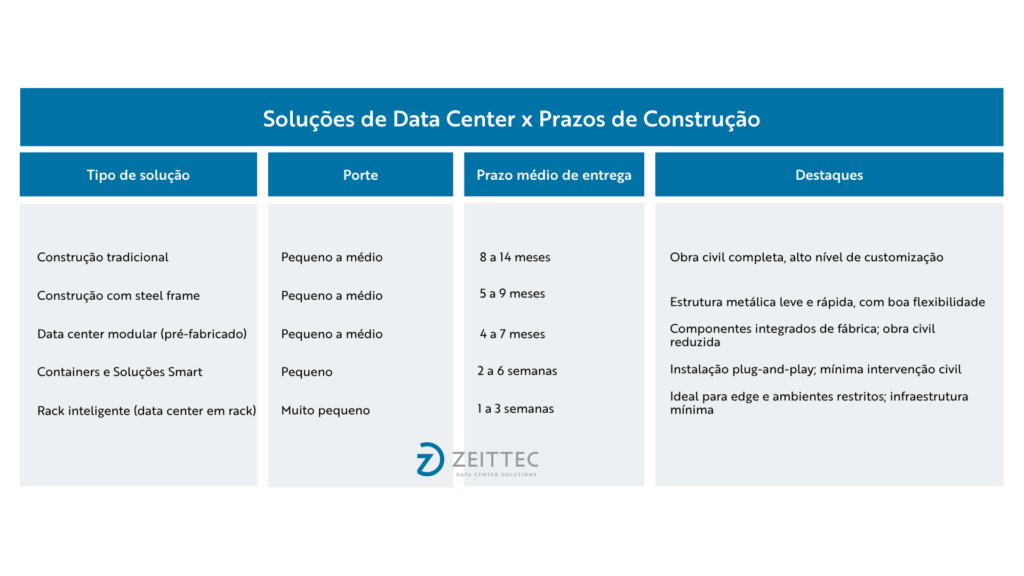

Gráfico prazos construção de Data Centers



Equipe de engenharia: o diferencial da Zeittec



A tecnologia por si só não é suficiente. A expertise da equipe de engenharia é crucial para o sucesso de projetos de Data Centers em prazos reduzidos. Na Zeittec, contamos com:

  • Equipe multidisciplinar: Engenheiros civis, elétricos, mecânicos e especialistas em TI trabalham de forma integrada desde a concepção até a entrega do projeto.
  • Gestão de projetos eficiente: Utilizamos metodologias e ferramentas de gestão que permitem o acompanhamento em tempo real do progresso da obra, identificando e mitigando riscos rapidamente.
  • Experiência comprovada: Com projetos entregues em todo o Brasil nos mais diversos sistemas construtivos de Data Center, acumulamos um vasto conhecimento que nos permite antecipar desafios e propor soluções eficazes.



Cases de sucesso da Zeittec: Data Centers rápidos e premiados



Vários trabalhos realizados pela Zeittec mostram como é possível construir Data Centers corporativos com tecnologia de ponta e expertise em pouco tempo.



IBGE- RJ

Um exemplo prático disso é o Data Center construído para o IBGE no Rio de Janeiro. Com 190m², este Data Center foi implantado em um edifício centenário com estrutura frágil. Por isso, utilizamos a tecnologia steel frame, mais leve e rápida.

Empregamos também a solução “Smart Aisle”, que integra todos os equipamentos necessários para o funcionamento do Data Center, como racks, painéis elétricos, no-breaks, ar-condicionado e confinamento.

“A construção de Data Centers SmartAisle permite que todos os produtos sejam montados em fábrica e testados previamente, antes de serem transportados para o local onde serão instalados definitivamente” – explica o diretor técnico da Zeittec, Fabrício Costa.

Com isso, o Data Center que processou os dados do Censo 2022 foi concluído em  12 meses, desde a assinatura do contrato até a entrega da obra. E ganhou o prêmio de melhor Dara Center da América Latinha no Furukawa Electric Awards 2024.



Data Center do IBGE construído pela Zeittec vence Furukawa Electric Awards 2024



Data Center do Sebrae-PR

No caso da solução modular, já implantamos vários Data Centers de alta qualidade em tempo curto. Um deles é o site do Sebrae em Curitiba, no Paraná, construído em três meses. Conheça-o no vídeo abaixo!









Sala Segura modular da Sanepar – PR

Neste projeto de segurança padrão Tier III, utilizamos a solução modular dentro de um ambiente de sala segura, construído com painéis certificados para proteção contra incêndios. A obra foi executada em 6 meses.

De acordo com a diretora administrativa da Sanepar, Priscila Marchini Brunetta, o novo Data Center “assegura a possibilidade de ficar online 24 horas, garantindo à população um acesso mais facilitado, uma vez que a companhia não pode parar”. O projeto foi premiado no Furukawa Electric Awards 2022.



Data Center da Zeittec vence Furukawa Electric Awards 2022





Construir rápido com qualidade premiada? É possível com a Zeittec!



A construção de Data Centers em tempo recorde, sem comprometer a qualidade, é não apenas possível, mas uma realidade comprovada.

A combinação de tecnologias modernas, métodos construtivos inovadores e uma equipe de engenharia experiente permite atender às demandas do mercado de forma ágil e eficiente.

Na Zeittec, estamos comprometidos em oferecer soluções que aliam velocidade, qualidade e sustentabilidade, contribuindo para o sucesso dos nossos clientes na era digital.

→ Quer saber mais sobre como podemos ajudar sua empresa a construir um Data Center de alta performance em tempo recorde?

Entre em contato conosco!
