A migração de Data Center – também conhecida como moving de ativos – é o processo de transportar equipamentos de TI de um ambiente para outro.
Em ambientes corporativos, essa operação envolve sistemas críticos que sustentam aplicações, bancos de dados e serviços essenciais para o funcionamento das empresas.
E isso está longe de ser uma simples mudança de endereço.
O moving costuma ocorrer quando o Data Center passa por uma reforma, ampliação, mudança de topologia ou transferência para um novo local por razões estratégicas da empresa.
Em muitos casos, essa migração é necessária para aumentar a segurança, melhorar a disponibilidade dos sistemas, ampliar a capacidade do ambiente ou modernizar a infraestrutura.
O problema?
Migrar os ativos de um Data Center com segurança não é apenas encaixotar servidores, colocá-los em um caminhão e transportá-los até o novo local.
Se o moving for realizado sem o planejamento correto, o que deveria ser uma solução pode se transformar em uma enorme dor de cabeça:
- equipamentos de alto valor podem ser danificados ou roubados;
• informações sigilosas podem ser perdidas;
• a operação de TI pode sofrer interrupções graves, impactando diretamente os negócios.
Por isso, a migração exige um Plano de Moving – um documento detalhado que define todas as estratégias para garantir a integridade dos equipamentos e dos dados durante o transporte e a reinstalação.
Para ajudar sua empresa nisso, preparamos este guia completo sobre moving de ativos, com base em uma entrevista exclusiva com Fabrício Costa, diretor técnico da Zeittec.
Neste guia, você verá:
- o que é a migração de Data Center e quando ela é necessária
• quais são os tipos de moving de ativos utilizados em ambientes corporativos
• como elaborar um Plano de Moving eficiente
• quais estratégias reduzem riscos durante a migração
• quais cuidados são necessários no transporte e reinstalação dos equipamentos.
Um conteúdo valioso para quem quer migrar seu Data Center com estratégia, segurança e previsibilidade.
Boa leitura – e excelente moving para você!
Clique para abrir e fechar o índice
O que é a migração de Data Center e por que ela é uma operação crítica?
A migração de Data Center, também chamada de moving de ativos, é o processo de transferir fisicamente equipamentos de TI – como servidores, storages, switches e roteadores – de um ambiente para outro, mantendo a integridade dos dados e garantindo a continuidade das operações da empresa.
Esse processo pode ocorrer dentro do mesmo prédio, entre diferentes edifícios ou até entre cidades, e exige planejamento técnico detalhado para evitar danos aos equipamentos, perda de informações ou interrupções prolongadas dos serviços.
Como acontece uma migração de Data Center na prática
A migração de um Data Center corporativo normalmente segue uma sequência de etapas bem definidas.
Embora cada projeto tenha suas particularidades, o processo de moving costuma obedecer a um fluxo semelhante ao mostrado abaixo.
Fluxo simplificado de um moving de Data Center
Assessment da infraestrutura atual
↓
Elaboração do Plano de Moving
↓
Definição das ondas de migração
↓
Planejamento logístico e transporte
↓
Instalação no novo Data Center
↓
Testes de ativação e validação
↓
Operação assistida
Para entender melhor como cada uma dessas etapas funciona na prática, conversamos com o engenheiro Fabrício Costa, diretor técnico da Zeittec, que explica em detalhes como um moving de Data Center é planejado e executado.
O Guia completo: Fabrício Costa explica como realizar o transporte seguro de Data Centers

1. O que é a Migração de Data Center (ou Moving de Ativos de TI)?
FABRÍCIO COSTA (FC): “De uma maneira bem simples, o moving é pegar os equipamentos de TI – servidores, roteadores, switches, blades, storages – que já estão em operação no Data Center do cliente, e migrá-los para algum outro lugar dentro do mesmo prédio ou em outra edificação, muitas vezes até em outra cidade.
Mas não é só embalar, encaixar, colocar no novo Data Center e montar. Em tese, parece muito simples, mas se a gente não tomar os cuidados certos, a migração do Data Center antigo para o novo site pode se transformar em uma dor de cabeça terrível.”
2. Quais são os tipos de migração de Data Center? E para que servem?
FC: “Basicamente, podemos dizer que existem dois tipos de migração:
- Ou eu estou fazendo o moving dos equipamentos de TI para um ambiente provisório para poder reformar o meu site, ou seja, fazer um retrofit do Data Center.
- Ou eu vou fazer a migração dos equipamentos para o meu ambiente final. Quer dizer: eu construí um novo Data Center e está tudo pronto. Então, só vou tirar os servidores do meu site atual e levá-los para esse novo local.
É o caso do Data Center que construímos em 2020 para a Celesc – a companhia de energia elétrica de Santa Catarina.
Quando a nova infraestrutura, implantada na sede da Celesc em Florianópolis, ficou pronta, todos servidores e ativos do site antigo da distribuidora foram transferidos para o novo local.
Compatível com padrão Tier 3, o Data Center concentra todas a operações da distribuidora, que atende mais de 3 milhões de unidades consumidoras em Santa Catarina.
Seja um moving para ambiente provisório ou para um ambiente final, temos um lema aqui na Zeittec: o dia do moving não é dia de pensar, é dia de agir e colocar em prática, de forma assertiva, todo o planejamento de migração feito previamente.”
| Tipo de moving | Situação típica | Objetivo |
| Moving para ambiente provisório | retrofit ou reforma do Data Center | manter operação durante obras |
| Moving para novo Data Center | implantação de novo site | migrar infraestrutura completa |
3. O que é o Plano de Migração (ou Plano de Moving de Ativos) e como ele é feito?
FC: “ Eu diria que o sucesso da migração de um Data Center é 90% planejamento e 10% execução.
Portanto, se você fizer um planejamento muito assertivo, cobrindo todas as variáveis, a tua chance de sucesso naquele final de semana ou nos dias previstos para o moving é muito grande.
Do contrário, se o moving do Data Center for feito meio às cegas, sem muito planejamento, a tendência é isso gerar uma dor de cabeça tremenda.
E como é que a gente faz esse planejamento do moving?
A primeira etapa – e a mais importante – é a elaboração do documento chamado Plano de Moving.
O Plano de Moving contém todo o detalhamento das atividades que serão realizadas no dia da migração de um Data Center.”
4. Quais são os pontos importantes do Plano de Migração de Data Centers?
FC: “O primeiro seria o seguinte: cronograma de execução. Como é que eu vou mover todos os meus equipamentos?
Quando eu desligar esses equipamentos do meu Data Center para movê-los a outro lugar, em alguns casos, eu vou ter um downtime dos serviços.
Então, eu desliguei todos os servidores, desliguei as blades e storages. O serviço pode, dependendo do planejamento, ficar fora do ar.
Em alguns cenários, é necessário desligar todos os serviços e baixar todas as aplicações para movê-las de um Data Center para outro. Como fazemos, então, para movimentar esses equipamentos sem afetar a operação do cliente?
Primeiro passo do Plano de Moving: precisamos entender a topologia do Data Center
Nesse sentido, temos que responder algumas perguntas:
- Como é que esse Data Center está funcionando hoje?
- Ele tem equipamentos redundantes que podem suprir serviços?
- Ou seja, eu tenho dois equipamentos, dois servidores que executem a mesma tarefa?
- Posso movimentar primeiro um e depois o outro? Não?
- Eu tenho que movimentar tudo de uma forma única?
Essa forma de movimentação, esse número de ações, de atividades, a gente chama de onda.
Então, quantas ondas vai haver na migração de Data Center para que você consiga tirar todos os teus equipamentos de um lado e colocar no outro em segurança e sem comprometer as operações de TI da empresa?
Segundo passo do Plano de Moving: definir o número de ondas da migração do Data Center
Onda significa basicamente: quantas movimentações eu vou fazer? E isso tem que ser tratado dentro do cronograma de execução.
A resposta depende muito de como os equipamentos e a topologia do Data Center atual estão desenhados.
É preciso estudar a topologia do cliente e determinar o número de ondas de movimentação. Com isso, definir a estratégia de desligamento de máquinas que será usada.”
5. Quais são as estratégias de Moving de Data Center mais utilizadas?
FC: “Dependendo da topologia do Data Center que vai ser transportado, temos duas estratégias principais de migração:
a) Migração de Data Center com movimentação por redundância
Se eu tenho equipamentos, como servidores, que são redundantes, podemos ir primeiro migrando os equipamentos reserva.
Então, na primeira onda de movimentação, eu migro para o ambiente novo todos os equipamentos do Data Center que são redundantes.
Com isso, eu consigo ter uma duplicidade: num ambiente eu rodo 50% da operação e, no outro, os 50% restantes.
Depois, numa segunda onda, eu transporto os 50% finais para o novo Data Center.
Porém, é muito difícil que um Data Center tenha tudo espelhado, tudo com backup, tudo redundante para você poder se mover em duas ondas.
O que é mais comum é a gente dividir o moving de ativos por subsistemas do Data Center.”
→ Saiba mais sobre o conceito de redundância em Data Centers clicando aqui!
b) Migração de Data Center com movimentação por subsistemas
Nesse tipo de moving de ativos, na primeira movimentação (a primeira onda) eu posso pegar todos os equipamentos de backup do cliente e levar para o novo ambiente.
Depois, eu faço uma segunda movimentação com os equipamentos da rede.
Em seguida, outra movimentação com tudo o que é de telecomunicações.
Então, vamos quebrando a migração do Data Center em várias etapas, para que possamos diminuir o downtime, ou seja, o tempo de paralisação desse sistema.
Após definir qual será a estratégia de migração do Data Center, eu consigo determinar o número de ondas. Vamos precisar de quatro dias? Quatro movimentações? Quatro finais de semana, ou menos?
E assim podemos elaborar e executar um cronograma para que o moving de ativos ocorra com tranquilidade.”
👉Para que você possa visualizar melhor o processo de migração de Data Centers que o engenheiro Fabrício Costa acabou de explicar, preparamos um vídeo mostrando alguns dos pontos críticos que fazem parte de uma estratégia de Moving de Ativos. Confira! 👇
Planejar um moving de Data Center exige experiência técnica
Como você acabou de ver no vídeo, cada migração possui características próprias, dependendo da topologia do ambiente, da criticidade das aplicações e da distância entre os sites.
Por isso, muitas empresas contam com especialistas para estruturar o Plano de Moving, avaliar riscos e coordenar todas as etapas da migração.
6. Qual é a importância da gestão de recursos humanos na migração de Data Centers?
FC: “A gestão de recursos humanos deve estar casada com a forma de mover os equipamentos. E é vital para o sucesso da migração de um Data Center.
Se eu estou movendo os equipamentos por subsistema, o ideal é que eu tenha, pelo menos, um responsável por cada subsistema. Por exemplo, se eu vou movimentar o backup – toda a área de fitas do cliente, fitoteca, libraries – eu preciso de um time dedicado a essa movimentação.
As equipes setorizadas devem conter um líder que orienta os técnicos, o pessoal do transporte e da ativação do Data Center. Isso tudo é organizado na Matriz de Responsabilidade.”
7. Como é definida a Matriz de Responsabilidade do moving de Data Centers?
FC: “Na Matriz de Responsabilidade definimos quem serão: o gerente principal do projeto, os coordenadores e os técnicos.
O gerente supervisiona toda a operação, e os coordenadores cuidam de cada setor da movimentação do Data Center.
Todos os profissionais envolvidos no moving dos ativos respondem a um único gerente de projeto. E a comunicação entre todos é fundamental.”
8. Com essa gestão, como são evitadas falhas humanas no moving de ativos de um Data Center?
FC: “Com ´backup de especialistas´.
Esse é um ponto muito importante e ao qual nem sempre os clientes ou as empresas de Data Center/moving prestam atenção.
Então ok, eu tenho um gerente de projeto. Mas tenho também algum coordenador tão inteirado que possa substituí-lo?
Imagina se, no final de semana marcado para o moving, o gerente do projeto passa mal? Não podemos cancelar a migração do Data Center por causa disso.
Porque quando você vai executar o moving, há todo um planejamento. Você comunica todos os setores da empresa, todo o público usuário daquele sistema que irá ficar fora do ar.
É todo um trabalho anterior e que não pode ficar suscetível de uma falha humana.
Por isso, o backup de recursos humanos é fundamental para o sucesso de uma mudança de Data Center. E deve ser previsto no Plano de Moving.”
9. Como é feito o transporte dos equipamentos na migração de Data Center?
FC: “A resposta para isso é: não há uma regra.
A primeira questão que impacta diretamente no transporte dos ativos é: o transporte ocorrerá dentro de um mesmo prédio? Ou eu estou indo para prédios diferentes em bairros diferentes? Ou, às vezes, até cidades diferentes?
Isso faz uma diferença muito grande no tipo de transporte previsto no Plano de Migração do Data Center.
Quais são as preocupações que eu preciso ter quando a migração ocorre de um prédio para outro? Precisamos fazer uma análise dos seguintes aspectos:
- Eu preciso colocar esses equipamentos em caminhões, dado o volume deles?
- Como é que eu tiro esse servidor que está no rack, dentro do Data Center, dentro de um prédio?
- E como chego até a minha área de docas, até um estacionamento para colocá-lo dentro de um caminhão?

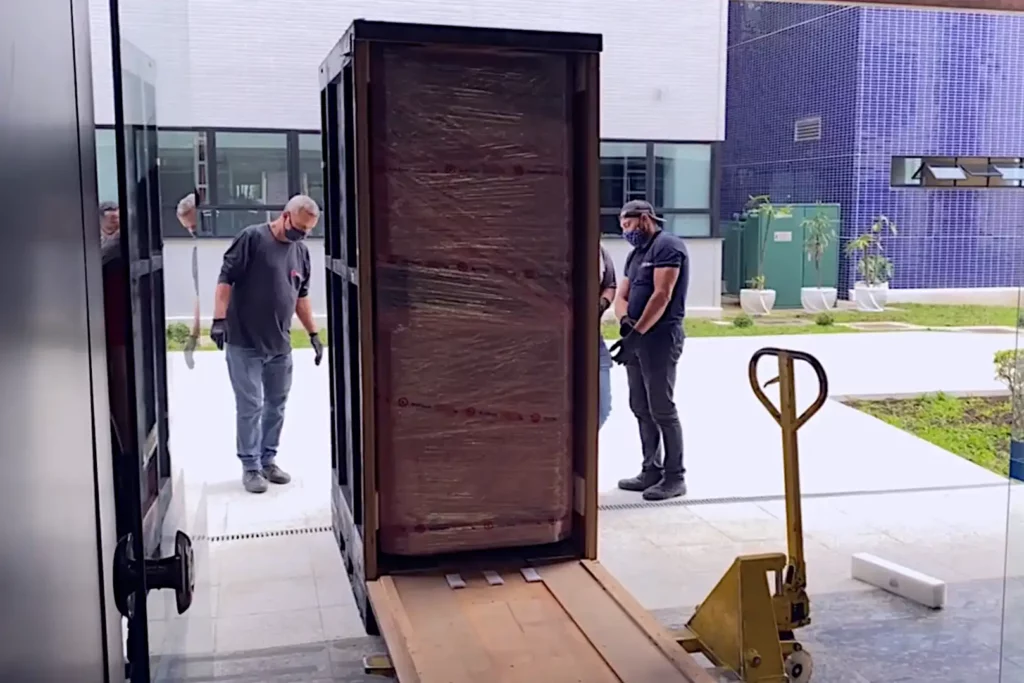

Proteção dos equipamentos é vital na migração de Data Centers
Para tirar cada equipamento de dentro do rack, é preciso embalá-lo e catalogá-lo. Ou seja, fazermos todo o inventário de equipamentos para evitar que se perca algo durante toda a movimentação.
Os servidores devem ser acomodados de forma muito protegida, porque são equipamentos extremamente sensíveis.
Se isso não for feito, o próprio movimentar e chacoalhar do caminhão pode ocasionar algum tipo de problema.
Então, durante todo o trajeto, desde o equipamento sair do rack até estar dentro do caminhão, é preciso avaliar espaço físico, largura de portas, peso do equipamento. E ter sempre os pontos de controle.
Pontos de controle
O ponto de controle é basicamente o “cão de guarda”: você tirou um equipamento do rack, colocou num carrinho e está transportando para o local definitivo.
Em vários pontos de controle, durante esse trajeto, é importante ter pessoas checando se o equipamento não sofreu nenhum dano. Muitas vezes, o próprio cliente gosta de se envolver nesse controle de qualidade.”
10. Quais são as estratégias de segurança de dados durante o moving de Data Center?
FC: “Imagine que colocamos todos os equipamentos do Data Center dentro de um caminhão e vamos transportá-los para outro bairro ou cidade. Isso é um risco tremendo. Por quê?
Primeiro ponto: valor dos equipamentos
É fácil você chegar em um Data Center de pequeno ou médio porte e ter ali, facilmente, 30 milhões de reais em equipamentos. O volume de investimento é grande. Então, numa migração de Data Center, você tem que tomar muito cuidado com a segurança.
Segundo ponto: valor imensurável dos dados
É impossível mensurar o valor dos dados contidos nos equipamentos de um Data Center.
Qual é o valor que tem todo o banco de dados? Toda a informação que está dentro de uma storage, por exemplo, e que está sendo transportada dentro de um caminhão?
E se, de repente, esse caminhão sofrer algum acidente? Tombar durante o trajeto? Pegar fogo ou sofrer um assalto? O que acontece com o meu Data Center?
Essa é uma preocupação muito grande. Por isso, via de regra, transporte que envolva localidades diferentes é feito com o auxílio de escolta armada.
A importância da escolta armada na migração de Data Centers
Nesse sentido, nós fazemos um planejamento para cada equipamento. Se ele é redundante ou espelho de outro, não pode ir no mesmo caminhão.
Da mesma forma, se um sistema está diretamente interconectado com outro para poder funcionar, eles também têm que ser transportados em caminhões distintos.
Por isso, é muito comum, nos movings da Zeittec, você pegar um caminhão que suportaria uns 300 servidores e fazer essa locomoção com no máximo 10 servidores lá dentro.
Para quê? Para diminuir esse risco de eventual assalto ou acidente. A escolta armada é fundamental para a preservação de dados numa migração de Data Center.
Descarregamento dos ativos no destino final
A mesma preocupação que temos para o transporte deve ser levada em conta no destino final.
Ou seja, para descarregar o caminhão e levar os equipamentos para dentro dos racks, é necessário ter escolta armada. Também avaliar todos os corredores, a forma de transportar e o peso dos equipamentos.
Carregamento, transporte e descarregamento devem ser mesurados no Plano de Moving do Data Center.”
11. O que considerar na montagem do Data Center no destino do moving?
FC: “ Um ponto fundamental é determinar, no Plano de Moving, a Planilha de Conexão dos equipamentos.
Essa planilha detalha como os ativos serão conectados no destino final do moving. Consequentemente, garante que os serviços voltem a funcionar perfeitamente.
Planilha de Conexões: moving correto do transporte à instalação
Essa planilha é um desenho que espelha as conexões atuais do Data Center, para que elas sejam repetidas no novo local.
Como eu garanto isso? Basicamente, você tem que levar a tua equipe até o Data Center do cliente e anotar tudo ponto a ponto. Seguir cabo, mapear conexões, definir qual equipamento está ligado em qual porta ou falicity etc.
Além da planilha com o mapeamento ponto a ponto, é importante que a equipe de migração do Data Center faça um relatório fotográfico das situações.
Esse relatório fotográfico irá mostrar, por exemplo, se o equipamento já está danificado, se tem algum risco ou avaria.
Isso elimina aquelas situações com sensação de: “será que esse dano foi ocasionado no transporte”?
Além disso, o relatório fotográfico permite que a equipe de moving tenha uma visão mais clara de como os equipamentos estavam conectados.
Por isso tiramos fotos dos cabos, da porta traseira, do cabo ligando, da etiqueta…
A planilha de ativação com relatório fotográfico garante maior segurança de que o moving será um espelho das conexões originais do Data Center.
Quando a conexão do Data Center no local final ocorre sem alterações na topologia, é chamada de montagem as is.”
Moving As Is x Moving com alteração de topologia
FC: “O termo as is significa “conforme está”. Portanto, quer dizer que o moving de ativos não terá mudança de topologia no destino final.
Nesse caso, não haverá inserção de novos equipamentos, porque não vamos aproveitar o moving para trocar servidor x por y, por exemplo.
Então, pegamos toda a solução e, do jeito que ela está conectada em uma ponta, transportamos e levamos para o outro Data Center, onde tudo será conectado da mesma maneira.
Essa é a forma mais segura de fazer a migração de Data Centers. Porque você diminui os riscos de alterar configurações com inserções de novos equipamentos.
Porém, é muito comum termos cenários bem mais complexos, onde a montagem ocorre com alterações na topologia do Data Center.
Moving de Data Center com alteração de topologia
A montagem com alteração de topologia acontece, por exemplo, quando o cliente muda a faixa de IP dos servidores, compra um novo switch core ou decide inserir novos equipamentos.
Em muitos desses casos, o mapeamento e a planilha de conexões tornam-se desnecessários, já que haverá mudanças no novo Data Center.
Em compensação, costumamos fazer um laboratório com Planilha de Ativação.
Laboratório e Planilha de Ativação do moving
O laboratório é uma vistoria no Data Center para validar as conexões antes da mudança.
A partir dela, é elaborada a Planilha de Ativação. Só que essa planilha não vai mais servir para comparar e ver como os equipamentos estavam ligados antes do moving. E sim para dizer como eles deverão ser ligados no novo site.
Quando possível, são feitos testes e laboratórios antes da movimentação do Data Center.
Como o cenário com alteração de topologia é um pouco mais crítico, exigindo a inserção de novos equipamentos, a janela de tempo que você precisa para fazer a migração tende a ser maior.”
12. E se houver problemas na infraestrutura do Data Center definitivo?
FC: Nesse sentido, são feitos testes de comissionamento em facilities do site para onde os equipamentos do Data Center estão sendo transportados.
Digamos que você terminou a tua obra de Data Center ou construiu a uma nova sala.
Mas foram feitos todos os testes de comissionamento desse novo ambiente? Testou-se o gerador, a rede elétrica, a redundância do ar-condicionado?
Por que deve existir essa preocupação?
Porque uma vez que você começou a popular esse Data Center novo com os novos equipamentos, você não poderá realizar paradas para qualquer tipo de teste e ajuste na infraestrutura de facilities.
Quer dizer, o novo Data Center passa a ser um ambiente de missão crítica a partir do momento em que o primeiro servidor estiver rodando lá dentro.
E então você precisa ter certeza de que todos os testes foram feitos e de que todo o Data Center está apto para receber o moving dos ativos.
👉 Veja como são feitos os testes de comissionamento de um Data Center:
COMISSIONAMENTO DE DATA CENTERS: como ele é feito e por que é tão importante para a segurança dos sistemas de missão crítica?
13. Como é feito o levantamento de riscos com pontos de controle no moving de Data Centers?
FC: “O Plano de Moving deve abranger o levantamento de riscos envolvidos na migração do Data Center. Bem como os pontos de controle que serão usados durante o moving.
E o que seria o levantamento de riscos? Você tem que pensar em tudo aquilo que pode dar errado e ter sempre um plano para isso, que chamamos de rollback.
Plano de Rollback
Vamos supor que eu movimentei um equipamento e este não funcionou bem no novo Data Center. Quais são as ações possíveis? Acionar o fabricante? Acionar o contrato de garantia? Voltar para o equipamento do Data Center antigo?
Esse plano de contingência, o plano de rollback, consiste em “voltar o processo”. É uma ação que precisa estar muito bem esmiuçada no Plano de Moving.
O plano também precisa contemplar alguns pontos de controle durante o moving.
Pontos de controle
Por exemplo: eu vou mover o backup. Então, só movo a área de rede do meu cliente a partir do momento em que o backup estiver funcionando.
A minha previsão para movimentar o backup é de 6 horas. Mas se eu não conseguir realizar a movimentação como previsto, esse movimento é cancelado.
Além de todos os pontos de controle desse checklist, é feito também um processo para avaliar os possíveis riscos de danos aos equipamentos durante a movimentação. Um deles é o boot de segurança, e outro é o freezing.
Freezing
Depois de fazer todo o levantamento e montar as planilhas mapeando porta a porta a forma de conexão do Data Center antigo, é preciso determinar um ponto chamado freezing.
E esse ponto é: a partir de daqui, não se mexe mais no Data Center atual.
Significa que eu não posso fazer nenhum tipo de conexão. Não posso mudar nenhuma porta física porque, do contrário, corro o risco de perder o meu mapeamento.
Esse é o processo chamado freezing, que é interconectado ao boot de segurança.
Boot de segurança
Realizado antes da migração do Data Center começar, o processo de boot de segurança consiste em:
- reunir toda a equipe de operação do cliente
- desligar o Data Center inteiro
- ligá-lo novamente sem mexer em conexões físicas.
Para que serve esse processo?
Para treinar a equipe com a certeza de que todos os procedimentos para inicializar os equipamentos estão na ponta do lápis.
Ou seja, garantir que toda a equipe envolvida saiba exatamente o que fazer. E, o principal, levantar possíveis falhas de hardware que possam ocorrer durante o processo do moving.
Isso é vital porque Data Center antigos costumam ter equipamentos que, às vezes, estão há 5 ou 10 anos ligados.
Nunca apresentaram falhas. Mas só de você desligar e ligar, aquele componente que está com a vida útil próxima do fim tende a dar problema.
E é melhor que ele manifeste esse problema no boot, pois peças defeituosas podem ser trocadas em numa janela de tempo muito menor, uma vez que nessa fase eu só vou desligar e ligar. Eu não vou transportar, eu não vou desmontar.
Ou seja: qualquer componente que der problema pode ser trocado de forma muito mais rápida.”
14. E se algo der errado na migração do Data Center?
FC: “Para isso é feito o Plano de Crise. Nas migrações de Data Center realizadas pela Zeittec, costumamos ter uma “sala de crise” com toda a infraestrutura para reunir a equipe e passar as novas ações a serem tomadas.
Claro que a ideia é nunca precisar desse local. Com um planejamento assertivo, a chance de isso acontecer é muito pequena.
Em contrapartida, se houver qualquer evento fora do planejado e for necessário tomar determinadas ações, você já tem um local apropriado para levantar novas possibilidades com rapidez, tomando como base o Plano de Crise.”
15. O que acontece após o transporte e a instalação do Data Center?
FC: “ Depois que você fez todo o moving dos ativos do Data Center corporativo, é importante pensar num processo de operação assistida.
Na Zeittec, depois que nós movimentamos todos os equipamentos e “subimos” os serviços no novo Data Center, nós mantemos nosso time com o cliente.
A operação assistida é feita de forma física ou com acesso remoto, mantendo nossa equipe de prontidão por um período que pode variar de 3 a 10 dias, dependendo do tamanho do Data Center.
Durante esse tempo, a equipe tem que estar à disposição para corrigir eventuais erros de configuração ou portas conectadas de forma errada, por exemplo.
Isso garante que o sistema seja ajustado e funcione com precisão após entrar em operação, finalizando o sucesso da Migração de Data Centers.”
Boas práticas e normas utilizadas na migração de Data Centers
| Referência | Aplicação |
| TIA-942 | infraestrutura e topologia |
| ITIL | gestão de mudanças |
| Uptime Institute | disponibilidade |
| boas práticas de comissionamento | validação do novo ambiente |
FAQ — Migração de Data Centers em resumo
Qual a diferença entre migração de Data Center e moving de ativos?
São termos equivalentes para a transferência física de equipamentos de TI entre ambientes.
Quanto tempo leva um moving de Data Center?
Depende do tamanho da infraestrutura e da estratégia de migração, podendo ocorrer em um único final de semana ou em várias ondas planejadas.
É possível migrar um Data Center sem downtime?
Em alguns casos sim, quando há redundância de sistemas e migração em ondas.
Quais são os maiores riscos do moving?
Falhas humanas, danos físicos aos equipamentos, perda de dados ou interrupção prolongada dos serviços.
Por que o Plano de Moving é tão importante?
Porque ele define todas as etapas, responsáveis e estratégias para garantir que a migração ocorra com segurança.
Quais são as etapas de uma migração segura de Data Center?
Etapa | Objetivo |
Assessment da infraestrutura | entender topologia e dependências |
Plano de Moving | definir estratégia e cronograma |
Transporte e logística | garantir integridade física dos ativos |
Instalação no novo ambiente | reconectar equipamentos |
Operação assistida | validar funcionamento após migração |
Quando uma empresa precisa migrar seu Data Center
A migração de Data Center costuma ocorrer em momentos estratégicos da infraestrutura de TI das empresas.
Em muitos casos, ela faz parte de um processo de modernização ou expansão do ambiente de missão crítica, quando a organização precisa melhorar a disponibilidade dos sistemas, ampliar a capacidade de processamento ou adaptar sua infraestrutura a novas demandas tecnológicas.
Em outros cenários, a migração acontece por motivos operacionais ou estruturais, como mudanças físicas do ambiente ou atualização completa da infraestrutura existente.
Entre as situações mais comuns que levam as empresas a realizar um moving de ativos estão:
- mudança de sede ou infraestrutura
• construção de novo Data Center
• retrofit do ambiente atual
• expansão da capacidade de TI
• modernização da infraestrutura.
Entre essas situações, uma das mais comuns ocorre quando o Data Center precisa passar por um processo de modernização ou retrofit da infraestrutura.
Nesses casos, muitas empresas realizam o moving temporário dos ativos para um ambiente provisório, permitindo que a reforma da infraestrutura seja realizada com segurança e sem comprometer as operações da organização.
REFORMA DE DATA CENTER: como funciona o retrofit em ambientes corporativos
Depois que o novo ambiente está pronto – seja ele reformado ou completamente novo – entra em cena uma das etapas mais delicadas do processo: a migração segura dos ativos de TI, que exige planejamento técnico detalhado e um Plano de Moving bem estruturado.
Pronto para começar a migração do seu Data Center?
Se sua empresa precisa migrar ativos de TI para um novo ambiente ou planeja modernizar seu Data Center, conte com a experiência da Zeittec para estruturar um Plano de Moving seguro e eficiente.
Se chegou o momento de migrar os ativos de TI da sua empresa para um novo Data Center, a Zeittec é a sua parceira ideal!
Estamos prontos para tudo que você precisar: do projeto de um Data Center preparado para o futuro da sua corporação ao Moving!
Com mais de 25 de atuação no Brasil, a Zeittec é especialista na implantação de Data Centers corporativos em regime turnkey, oferecendo:
- Projetos de Data Center buscando eficiência e o melhor custo-benefício
- Construção de Data Centers
- Retrofit / reforma de Data Centers
- Moving de ativos/ transporte dos ativos de TI em Data Centers
- Avaliação de riscos e Site Assessment
- Comissionamento de Data Centers: testes de validação e confiabilidade da infraestrutura
- Instalação de sistemas de climatização de precisão visando à eficiência energética dos Data Centers
- Projetos e instalação de cabeamento estruturado para redes de Data Centers
- Manutenção de Data Centers.
Nessa trajetória, foram dezenas de Data Centers construídos para empresas como Electrolux, Autoridade Portuária de Santos, em São Paulo, IBGE, no Rio de Janeiro, Hospital Pequeno Príncipe, MP-MS, Celesc, Sanepar, AL-RS, T e outros, além de várias obras premiadas!
👉 Entre em contato aqui e converse com nossa equipe para fazer o Plano de Moving certo para você.
Aproveite para baixar nosso e-book completo sobre migração de Data Centers:
Obrigado pela visita e nos vemos em breve!
Conteúdo revisado por
Equipe técnica da Zeittec – especialistas em projeto, implantação e manutenção de Data Centers corporativos.
Obrigado pela visita e nos vemos em breve!
Comercial e WhatsApp: (41) 99931-4484 E-mail: contato@zeittec.com.br
#MigraçãodeDataCenter #Movingdeativos #TransportedeDataCenter #Relocaçãodeativos #Gestãodeativos #DataCenterOnpremises
